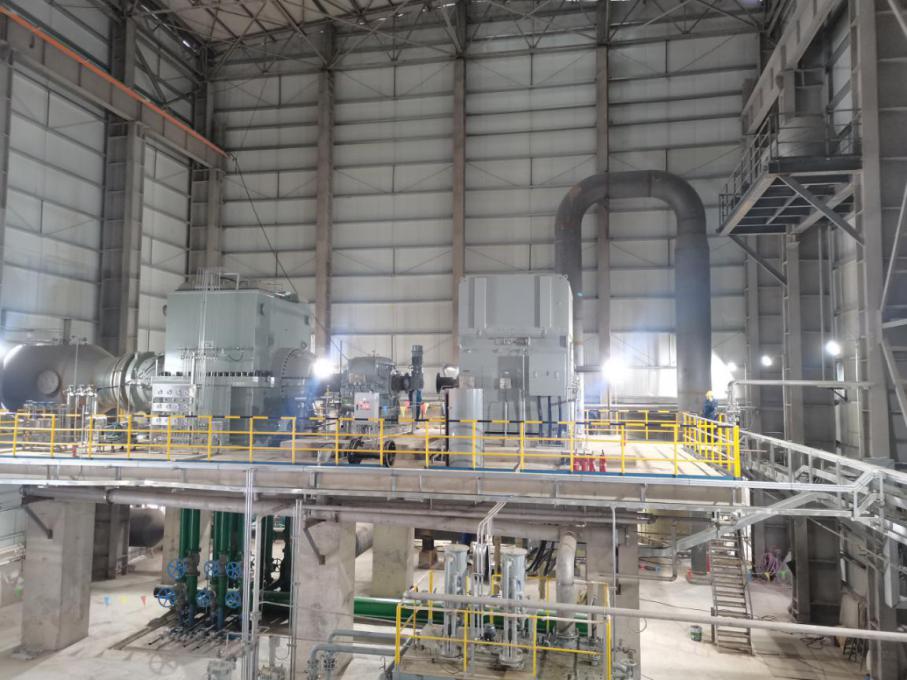

11月20日20点,由山东智诚建设项目管理有限公司承接施工监理的赤峰秦风气体有限公司新建2X40000nNm3/h空分工程1#空分EIZ112-4等温型离心式压缩机组单机调试成功,各系统运行平稳,空分装置试车工作进入快车道。
自从11月9日空压机电机单机空转成功后,监理部乘胜追击,积极协调总包单位、设备供应商、施工单位及业主生产人员优化压缩机组试车方案,扎实推进机组试车前尾项整改,经过全体工作人员的不懈努力,顺利完成了空压机冷态对中检查、联轴器安装、机组管道无应力对中、空气过滤器安装及调试等试车前置工作。 11月11日空压机开始试车,经过变速器轴瓦间隙调整、空负荷运转、防喘振阀静态试验、进口导叶静态试验、热态开车,最终达到5273r/min的额定运行转速稳定运行。试车过程中机组油温、油压、轴承位移、轴瓦振动、排气压力等技术参数运行正常,机组各项连锁逻辑正常运转,空分装置压缩机组成功试车。 1#空分EIZ112-4等温型离心式压缩机组成功试车标志着赤峰秦风气体有限公司新建2X40000nNm3/h空分工程空分装置核心设备具备了投用条件,目前,空分压缩机组运行良好,机组轴系振动、位移、温度、工艺系统及相关辅机系统运行稳定,各运行数据及设备性能显示优良,为后续空气管道吹扫、分子筛活化、膨胀机试车、冷箱裸冷及产出合格氧氮产品奠定了坚实的基础。
中唐特钢监理部将以此为契机,继续深入贯彻落实“工程项目精细化管理”的工作要求,立足岗位,奋勇拼搏,按照业主要求,继续组织好“三查四定”工作,与业主密切配合,以扎实的工作推动空分装置后续开车工作全面提速,为完成年内投产目标任务努力奋斗。
|
