我公司启辉氧化铝项目监理部自 今年8月14日进入该项目现场以来,面对建设单位建设资金不到位、施工单位人员组织困难等问题,监理部不等不靠因地制宜,主动出击,取得了动力站多个子项全方面开花,齐头并进局面。 自 8月14日进入现场以来,监理部全体人员全力以赴投入到各项监理服务工作之中,在率先搞好了驻地建设以后,又主动配合桩基场地交接,施工准备等开工协调并立即做好基槽开挖、进场材料、施工机械及设备验收等动力站基础施工准备工作,因为工作主动,行动快速,抢占了先机,在启辉氧化铝项目还未全线开工形式下,打响了启辉氧化铝项目复工建设第一枪,施工形象一直在整个项目名列前茅。

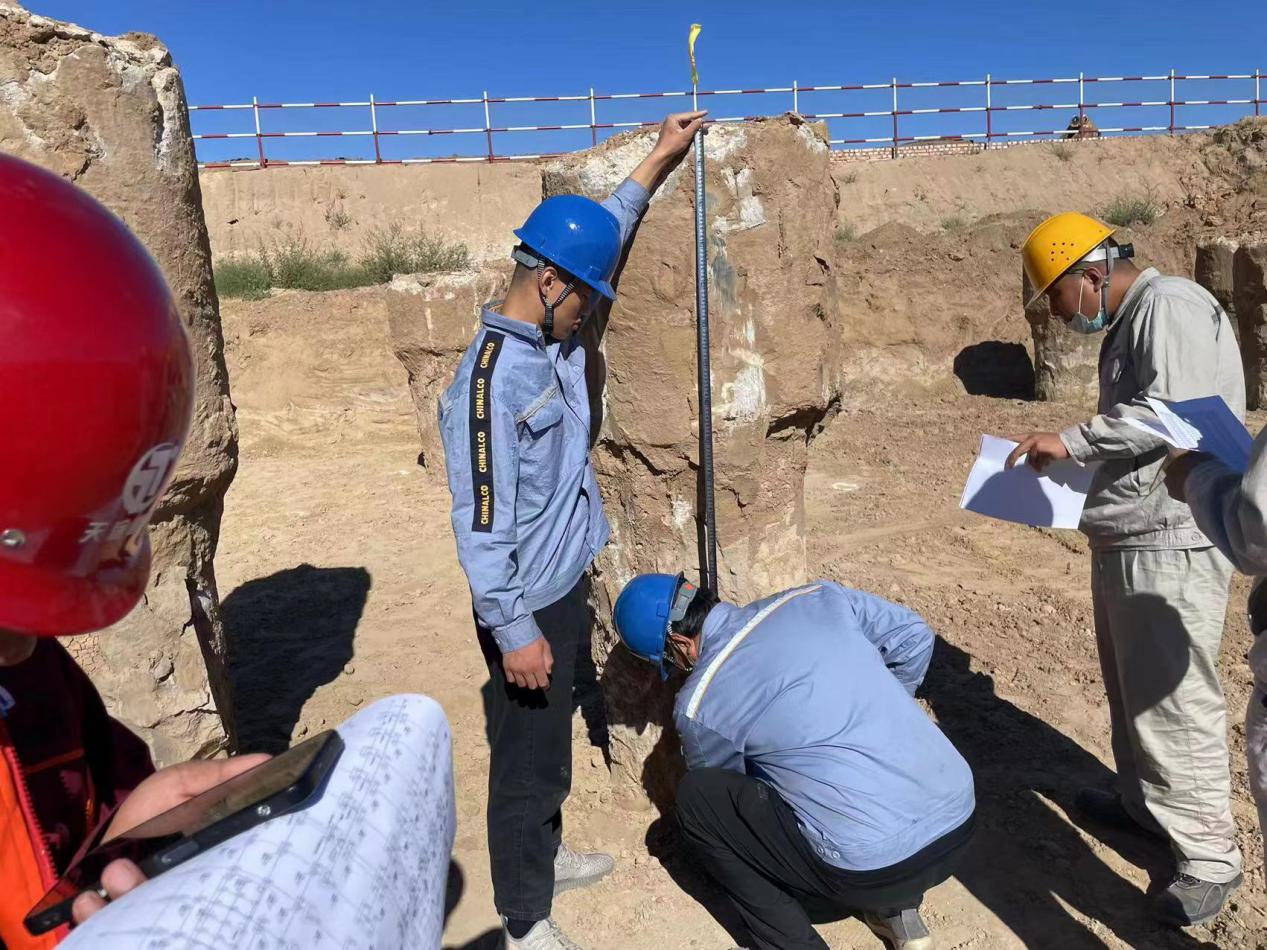

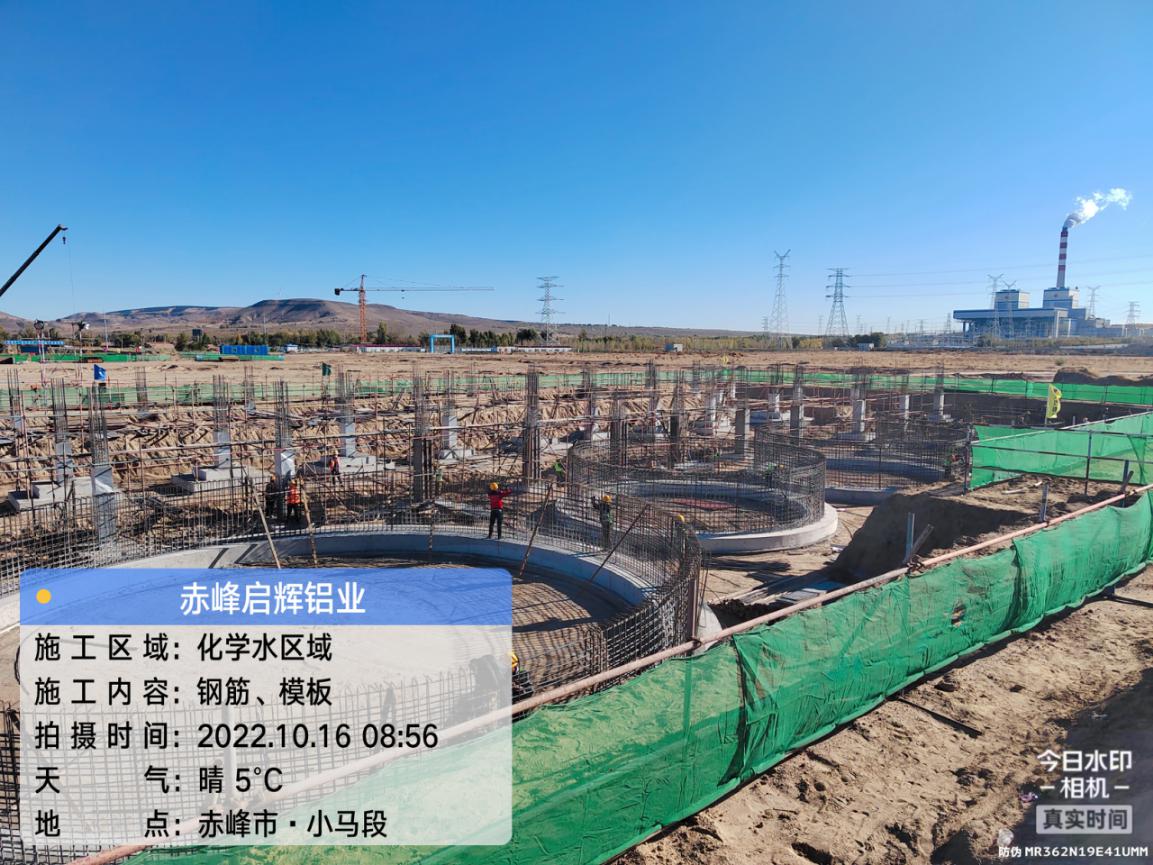

工程复工伊始,我监理部精心组织、勇于开拓,主动开展工作,严格内部管理,加强与建设单位协同作战,在各个工段及工序关键部位混凝土浇筑过程进行旁站,对进场材料严格把控,所附质量证明文件齐全有效,并同需复检的材料严格按规范要求进行见证送检,动力站桩头破除完成后监理部组织人员进行专项检查,多处出现桩头混凝土存在开裂、漏筋、断筋、锚固长度不足、焊接质量不合格情况,要求限期整改完成,整改过程监理部人员现场监督,现在已完成动力站(主厂房、锅炉、集中控制楼、烟囱)桩头一共640根,桩头全部破除完成,除盐水泵间、酸碱计量间、化学水处理室外水箱基槽开挖完成,基础垫层浇筑完成,钢筋绑扎、模板支护、混凝土浇筑全面展开。

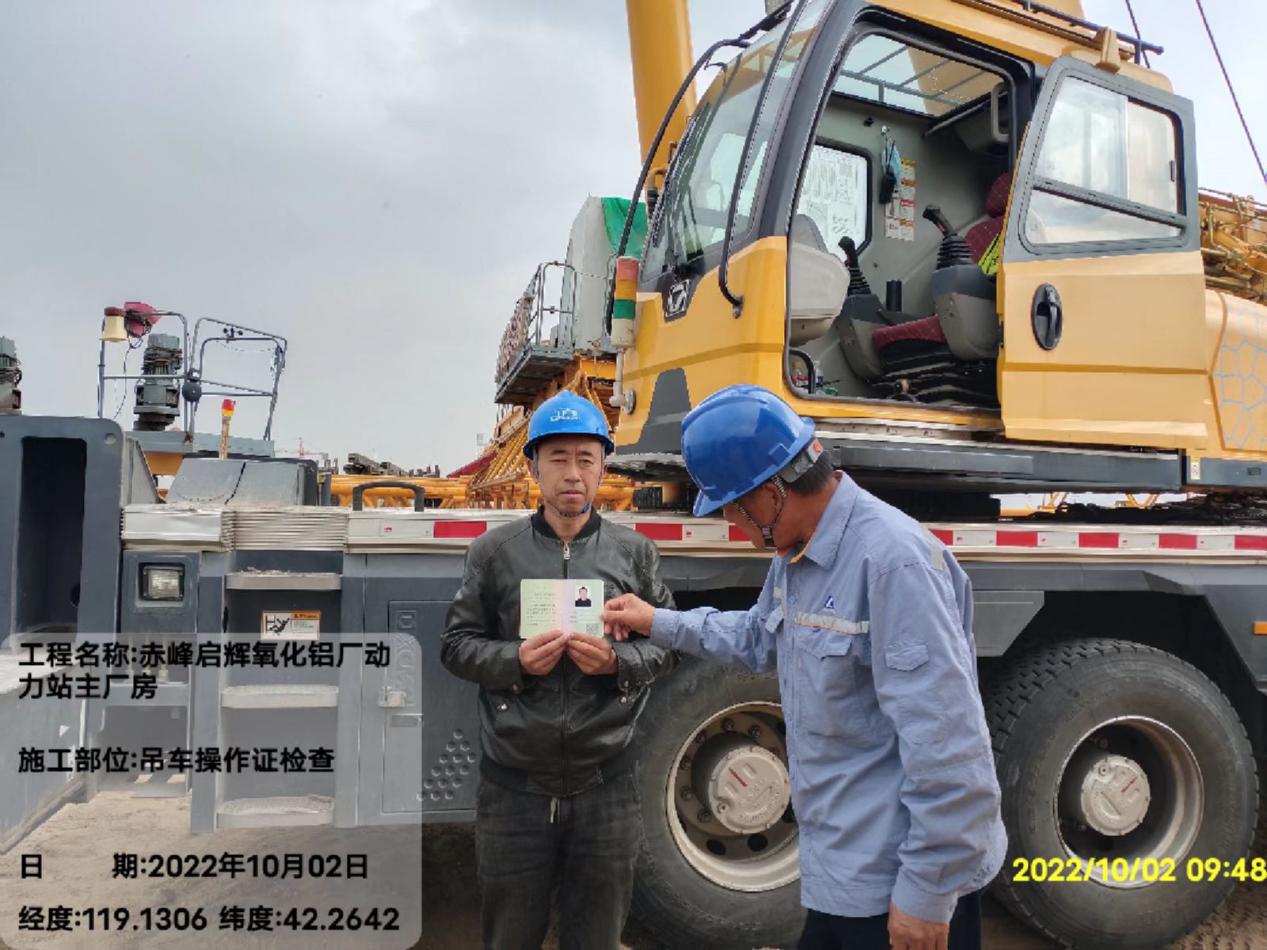

在加强现场施工和工程质量管理同时,尤其重视了安全管理工作,为了确保安全生产作业,开工前要求施工单位组织施工人员进行安全交底,专人每天不定时巡检现场重点部位、关键环节,排查现场存在的危险因素、伤害事故,提出作业具体要求及防范措施,以监理通知形式通知施工单位,日常巡视发现的问题及时督促施工单位进行整改,并加强施工人员安全教育管理工作,对发现问题现场立即整改已形成共识,发觉安全隐患绝不放过,把一切不利于安全生产隐患扼杀在萌芽阶段。

疫情方面严格配合赤峰东山园区以及启辉铝业疫情防控政策,执行疫情防控常态化管理,紧紧围绕“防风险、保安全、迎二十大”主线,自觉把思想和行动统一到该项目各项监理工作要求上来,推动“疫情要防住、项目要稳住、施工要安全”等要求落到实处,确保本项目全面、稳定全面进展。
|
